INCC a +6,35% em 12 meses: a dupla pressão que está comprimindo a margem das incorporadoras em 2026

INCC a +6,35% em 12 meses: a dupla pressão que está comprimindo a margem das incorporadoras em 2026

Publicado em: 01.06.2026

Em vez de só ler sobre IA, que tal ver uma trabalhando?
Converse com a MIA no WhatsApp e veja como ela atende, qualifica e agenda visitas com leads em tempo real.

O INCC 2026 está comprimindo a margem das incorporadoras como não se via em 16 anos. O INCC-M de abril subiu 1,04%, a maior inflação para o mês na construção civil, desde 2010, segundo o FGV IBRE. E o pior: desta vez, o problema não tem uma causa. Tem duas.

Durante 2024 e o primeiro trimestre de 2026, o motor da inflação na construção era claro: mão de obra escassa, disputada por PAC, MCMV e alto padrão ao mesmo tempo. Mas em abril, o segundo vetor entrou em campo. O conflito geopolítico no Oriente Médio (com os Estados Unidos envolvidos desde fevereiro) jogou PVC, cimento, vergalhões e concreto para cima de forma repentina e intensa.

O resultado é uma incorporadora prensada por dois lados ao mesmo tempo. E a maioria ainda não percebeu que o contingenciamento que funcionava para uma pressão não funciona para duas.

TL;DR

  • INCC em 12 meses: +6,35% (INCC-DI), com risco de chegar a 9,72% no cenário extremo, segundo projeção do FGV IBRE.
  • Dois vetores simultâneos: mão de obra (pressão estrutural, acumulou +9,23% em 2025) e materiais (choque geopolítico: PVC +35%, cimento +15%, vergalhões +13%).
  • Dissídio em SP: reajuste de +5,15% vigente desde 1º de maio de 2026: para quem ainda não atualizou o orçamento, esse custo já está correndo.
  • O erro mais caro: descobrir a compressão de margem só no orçamento revisionado, quando a obra já está em andamento e o preço de venda já foi firmado.
  • O que fazer agora: revisar o orçamento com os dois vetores, calibrar o contingenciamento e preparar o time de vendas para explicar o INCC sem gerar expectativas erradas no comprador.

O que é o INCC 2026 e por que está comprimindo a margem das incorporadoras?

O INCC (Índice Nacional de Custo da Construção) é o indexador contratual padrão do setor: corrige mensalmente as parcelas pagas durante a fase de obras e compõe o saldo devedor até a entrega das chaves. Em uma obra de 36 meses com INCC médio de 6% ao ano, o acréscimo acumulado sobre o saldo pode superar 19%. O comprador assinou o contrato com um número; na entrega, paga outro.

Para incorporadoras em 2026, o problema é estrutural: o preço de venda foi fixado no lançamento, mas o custo de construção vai sendo corrigido mês a mês durante toda a obra. Quando o INCC sobe mais rápido do que o previsto no fluxo de caixa, a margem é consumida antes do repasse das chaves, e o time financeiro descobre isso só na revisão orçamentária trimestral.

Variante Acumulado no ano (até abr/2026) Acumulado 12 meses Publicação
INCC-DI (FGV) +2,56% +6,35% 8 de cada mês
INCC-M (FGV IBRE) +2,39% +6,28% Último dia útil do mês
INCC-10 (FGV) N/D +6,58% Dia 12 de cada mês

Fonte: FGV IBRE e Brasil Indicadores, dados de abril de 2026, divulgados em maio.

Por que o INCC de abril foi o maior para o mês em 16 anos?

O INCC-M de abril chegou a +1,04%, mais que o dobro do +0,36% registrado em março. É a maior leitura para o mês de abril desde 2010, segundo o Poder360. A aceleração não foi acidente: dois choques distintos convergiram no mesmo momento.

Vetor 1: Mão de obra (pressão estrutural): O mercado de trabalho da construção civil está aquecido além do que o setor consegue absorver. O CAGED registrou 120.547 empregos formais criados no setor só no primeiro trimestre de 2026, alta de 18,8% em relação ao mesmo período do ano anterior, o melhor resultado desde o início da série. Quando a demanda por trabalhadores cresce nesse ritmo, os salários sobem por pressão de mercado antes mesmo dos dissídios. O dissídio do SindusCon-SP, assinado em 19 de maio de 2026 com data-base de 1º de maio, formalizou reajuste de 5,15% para salários até R$ 8.221,51, mas o custo real já havia subido antes disso.

Vetor 2: Materiais (choque geopolítico): O conflito no Oriente Médio, com envolvimento dos Estados Unidos desde fevereiro de 2026, interrompeu cadeias de fornecimento e pressionou commodities que a construção brasileira importa diretamente ou indiretamente. Em abril, os materiais para estrutura subiram 1,82%, frente a 0,17% em março. O FGV IBRE publicou análise específica no Blog do IBRE intitulada “A construção entrou na guerra, e a conta está chegando”, documentando os impactos por insumo:

  • PVC: +35%
  • Cimento: +15%
  • Concreto: +15%
  • Vergalhões e aço: +13%
  • Aluguel de equipamentos: +1,87% só em abril

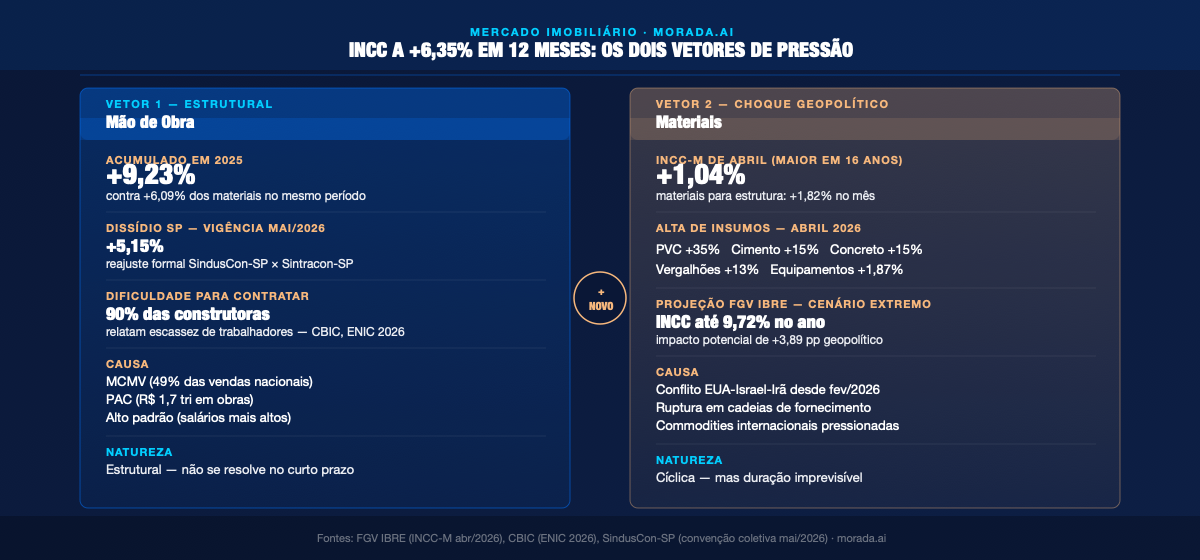

Infográfico comparando os dois vetores de pressão do INCC em 2026: mão de obra estrutural e materiais por choque geopolítico
Os dois vetores simultâneos de pressão sobre o INCC em 2026. Fontes: FGV IBRE, CBIC, SindusCon-SP

O FGV IBRE estima que o impacto potencial máximo do choque geopolítico sobre o INCC em 2026 é de +3,89 pontos percentuais, o que levaria o índice a perto de 9,72% no ano no cenário extremo. A CBIC já revisou para baixo sua projeção de crescimento do PIB da construção: de 2% para 1,2% em 2026.

O “apagão de mão de obra” na construção é real: o que os dados mostram?

A vice-presidente da CBIC, Ana Cláudia Gomes, usou o termo “apagão de mão de obra” em painel do ENIC 2026 ao descrever a situação atual. Não é retórica: 90% das construtoras relatam dificuldade para contratar trabalhadores especializados, segundo levantamento do setor. Em acabamento, a fase final e mais intensiva em mão de obra por metro quadrado, 46,4% das empresas apontam a escassez como fator limitante, segundo análise do FGV IBRE.

A demanda por profissionais do canteiro está sendo puxada por três frentes simultâneas:

  • MCMV: o programa responde por 49% das vendas nacionais e projeta 3 milhões de unidades em 2026. A Faixa 4 (renda até R$ 12 mil, vigente desde abril) deve ampliar ainda mais o volume de obras.
  • PAC: R$ 1,7 trilhão em obras previstas, com construtoras como MRV, Direcional e Pacaembu já relatando atrasos médios de 60 dias por falta de trabalhadores qualificados.
  • Alto padrão: o aquecimento do segmento de alto padrão coloca pedreiros, mestres de obra e engenheiros de campo em disputa com salários mais altos do que a faixa econômica consegue pagar.

O resultado histórico está no CAGED: a construção respondeu por 20% de todos os empregos formais criados no Brasil no primeiro trimestre de 2026, com salário médio de admissão de R$ 2.551,69 em março, acima da média da administração pública. Isso não é sinal de crise. É sinal de que o setor está com demanda represada que o mercado de trabalho não consegue atender na velocidade necessária.

O que a incorporadora deve fazer diferente agora?

A pressão dupla sobre o INCC exige respostas operacionais em três frentes distintas. Não é questão de estratégia de longo prazo: é gestão de caixa e margem para os próximos 6 a 18 meses.

1. Revisar o orçamento com os dois vetores, não só com a série histórica do INCC. Orçamentos elaborados antes de fevereiro de 2026 foram feitos sem contemplar o choque de materiais. Um contingenciamento de 5% a 8% (adequado para um ciclo de pressão normal) pode ser insuficiente em um cenário de INCC a caminho de 9% no ano. O FGV IBRE disponibiliza a decomposição por insumo mensalmente: é possível modelar os impactos por tipologia de obra.

2. Implementar controle granular de custo por etapa da obra. A diferença entre descobrir a compressão de margem no orçamento revisionado (quando a obra está em andamento e o preço já foi fixado) e descobrir em tempo real é a diferença entre ajustar e absorver o prejuízo. Controle de apontamento de horas por etapa, comparativo de custo planejado vs. realizado por insumo e alertas de desvio são ferramentas operacionais, não sistemas de compliance.

3. Preparar o time de vendas para o INCC sem gerar expectativa errada. O comprador que assinou o contrato em 2024 ou início de 2026 vai receber a conta do INCC acumulado na entrega das chaves. Em uma obra de 36 meses com INCC médio de 6% ao ano, o acréscimo pode superar 19% sobre o saldo. Times de vendas e pós-venda que não explicam esse mecanismo com clareza aumentam a probabilidade de atrito no momento da entrega, e, em casos extremos, de distrato.

Frente Ação imediata Horizonte
Financeiro Revisar contingenciamento dos orçamentos ativos com os novos parâmetros do FGV IBRE (cenário geopolítico) Próximas 4 semanas
Obras Implementar ou revisar controle de custo por etapa com comparativo planejado vs. realizado por insumo Próximos 30 dias
Vendas e pós-venda Treinar time para explicar o mecanismo do INCC contratual sem criar expectativa de queda de saldo Antes da próxima entrega de chaves
Novos lançamentos Precificar considerando INCC a 7-9% no ano, não a série histórica de 5-6% No próximo orçamento de viabilidade

O que a série histórica do INCC revela sobre o momento atual?

O INCC de 2026 não é exceção histórica, mas é o pior momento combinado desde a pandemia. O pico foi 2021 (+14%), quando pandemia, dólar e escassez global de insumos convergiram. A “normalização” de 2023 (+3,3%) foi seguida por reaceleração em 2024 e 2025, sustentada pela pressão estrutural de mão de obra. O choque de materiais de 2026 adiciona um segundo vetor que o setor não enfrentava desde o ciclo 2020-2022.

Ano INCC-M acumulado Principal vetor
2021 +14,03% Pandemia + dólar + escassez global
2022 +9,27% Guerra na Ucrânia + aço e cimento
2023 +3,34% Normalização de materiais
2024 +6,33% Mão de obra + aquecimento do setor
2025 +6,09% Mão de obra (acumulou +9,23%)
2026 (até abr) +2,39% Mão de obra + materiais (choque geopolítico)

Fonte: FGV IBRE e Brasil Indicadores. O INCC-M de maio de 2026 será publicado em 26/05/2026.

A CBIC estima crescimento do PIB da construção civil de 1,2% em 2026 (revisado de 2% no início do ano). O setor cresce, mas mais devagar do que o esperado. Margem pressionada, custo de captação alto (Selic em 14,5%) e obras com custo acima do orçado original formam um triângulo que exige controle operacional mais rigoroso do que em qualquer outro momento desde 2022.


Conclusão

O INCC 2026 incorporadora a +6,35% em 12 meses não é uma notícia de macro para aguardar passar. É um custo que já está correndo nas obras ativas de cada incorporadora que leu este texto. E pela primeira vez em vários anos, ele vem de dois lados ao mesmo tempo: o mercado de trabalho que não tem trabalhadores suficientes para todas as obras que o setor quer construir, e o mercado de materiais que absorveu um choque geopolítico que ninguém tinha no orçamento de dezembro.

A Morada.ai é a plataforma de IA que opera o ciclo comercial de incorporadoras, do primeiro contato ao pós-venda. Um dos efeitos diretos do INCC acima do esperado é o aumento do risco de distrato: compradores que recebem a conta do saldo corrigido sem ter sido preparados pelo time de vendas tendem a questionar o contrato. O post por que clientes distratem e os 5 sinais que aparecem antes aprofunda exatamente esse ponto, e o que a operação pode fazer antes que o distrato vire processo.


Luis Veloso

, CRO da Morada.ai

Empreendedor com experiência em startups, inteligência artificial e mercado imobiliário. Atualmente é CRO da Morada.ai.
